據中國電建集團所屬山東電建三公司近期透露,該公司擔任EPC總包的摩洛哥150MW努奧三期NOORo 3塔式光熱發電項目光塔吸熱器第一階段預熱試驗已順利完成,之后整個熔鹽系統將開始熱態調試,系統開始產生蒸汽。
該項目光塔吸熱器通過吸收7400面定日鏡(總采光面積約1317200㎡)反射的太陽能流對熔鹽進行加熱,部分熱熔鹽進入蒸汽發生器系統產生過熱蒸汽,驅動汽輪發電機組發電,部分熱量將存儲在熔鹽罐中,供日落后7.2小時發電的能量。定日鏡為SENER最新設計的一款大型定日鏡,單臺定日鏡面積達178㎡,是目前商業化應用的定日鏡的最大尺寸。
摩洛哥NOORo 3努奧三期150MW熔鹽塔式光熱發電項目開發進程
(2015年5月---2018年10月)
2015年1月,沙特ACWA Power中標,其合作方西班牙Sener將負責這兩大光熱電站的設計、建設和調試。
2015年5月,山東電力建設第三工程公司與ACWA Power簽署EPC合約。Sener和山東三建組成的聯合體總承包商承建。
2015年5月, ACWA Power宣布完成NOOR II (200MW) 和 NOOR III (150MW)的項目融資,兩個項目的總投資額約20億美元。

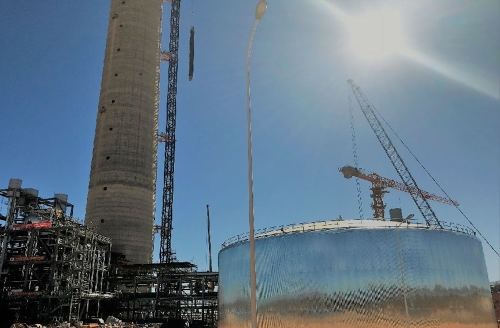

2016年10月,筒身混凝土澆筑工作完成。光塔順利到頂,為后續光塔安裝施工奠定了堅實基礎。
2016年12月,光塔內部180m平臺及入口熔鹽罐吊裝工作完成。
2017年3月,DCS系統受電成功。
2017年3月,光塔靶標油漆施工全部完成,為后續三期全廠定日鏡校驗工作奠定了堅實基礎。
2017年4月,主變壓器(長7.5米,寬2.9米,高3.5米,運輸重量約130噸)就位完成;除氧器就位完成。
2017年5月,蒸發器、汽包、過熱器、再熱器,省煤器吊裝完成,標志著SGS大件吊裝全部順利完成。
2017年6月,汽輪發電機吊裝就位完成,標志著項目部又一重大里程碑節點順利實現,為后續汽機本體安裝工作全面展開奠定了良好的基礎。
2017年7月,集熱塔上部鋼結構第二層吊裝完成。本次吊裝重量合計142t,頂標高210m,吊裝單元16組,單元定位工裝32套,有效吊裝時間合計7天。
2017年8月,汽輪機安裝完成。
2017年9月,集熱塔上部鋼結構第四層吊裝完成。
2017年10月,ACC風機試轉完成??绽鋶u24臺風機全部順利通過20%、50%、75%和100%轉速空負荷試運行。
2018年3月,吸熱器安裝完成。
2018年5月,吸熱器第一階段預熱實驗完成。
……
2018年10月,項目全部完工。
