聯酋核能公司(ENEC)周二表示,它已經在阿布扎比Al Dhafra地區的Barakah核能發電廠3號機組建設中取得了一系列重要里程碑。
ENEC表示已成功完成混凝土澆筑,渦輪發電機的安裝以及反應堆容器的內部組件,為開始測試和調試鋪平了道路。
它說,施工人員將開始從第3單元過渡到第4單元,帶走他們在建造1號,2號和3號機組時學到的經驗教訓。
完成第3單元的主要建設工作大約在第2單元類似工作完成一年后,在完成第1單元相同工作兩年后,ENEC補充說。
我感到自豪的是,我們在巴拉卡的團隊繼續堅持最高質量和安全標準,這為全球核能工廠建設項目的效率奠定了基準,“ENEC首席執行官M(fèi)ohamed Al Hammadi表示。“ 我為我們在Barakah的團隊繼續堅持最高標準的質量和安全感到自豪,這為全球核能工廠建設項目的效率奠定了基準,”ENEC首席執行官M(fèi)ohamed Al Hammadi說。 。

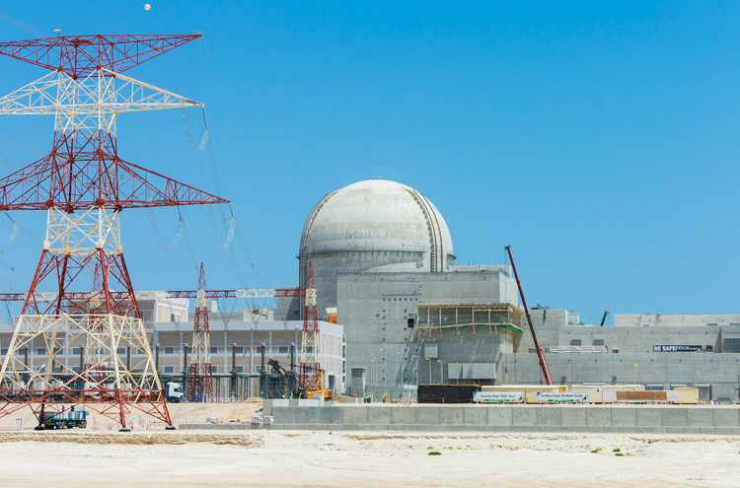

他補充說,除了完成大型建筑和混凝土工程外,3號機組現已與阿布扎比輸變電公司(TRANSCO)的輸電網完全連接。
ENEC表示,Barakah的項目正在穩步推進,2號機組的建設完工率為93%,3號機組為83%,4號機組為72%,而整體建設完成率超過89%。
