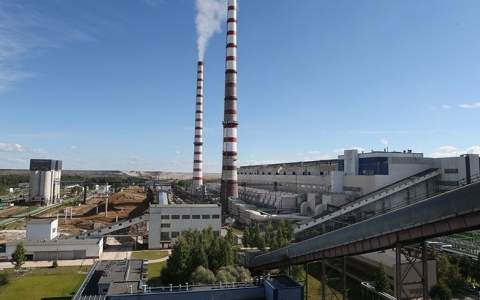

經過數月的測試,Eesti Energia簽署協議,將建筑公司General Electric的6億歐元轉讓給國有的Auvere發電廠。
Eesti Energia宣布,Auvere發電廠的合同保修和可靠性持續兩年。在動力Auvere的轉移操作前的最后一次測試,在經歷了七月初的28天測試的可靠性,效率和排放測試,并在Elering的最新網絡測試順利進行。
“雖然車站已被推遲,現在的技術瓶頸消除,站按計劃工作,并符合所有環保要求。我很高興,我們是在與通用電氣的合作伙伴關系達成的站,終點的建設,說:”通過愛沙尼亞能源公司董事長韓都薩特新聞稿。
根據Eesti Energia的說法,新發電廠是最具競爭力的大型能源生產單位。“由于其效率,Auvere可以進入波羅的海地區電力市場進行大部分生產。Eesti Energia正在開發越來越多的風力渦輪機和太陽能生產。與此同時,確保供應安全仍需要獨立或受控的發電能力,如奧弗爾電廠,“薩特說。
奧維爾電廠能夠覆蓋愛沙尼亞超過25%的電力消耗,即以每年2.2小時/小時的速度發電。愛沙尼亞能源公司報道,補償Auvere 300兆瓦的電廠在2019年完成的工作在部分老一輩植物,它們可以從市場的近600兆瓦的電力閉幕后消失。
同時,你也許可以Auvere最后其在愛沙尼亞電力生產廠的歷史,因為根據車主或國家重點愛沙尼亞能源公司的預期為大的場能量,充滿油和電力生產的,該公司表示。
Auvere站最多可以使用100%的油頁巖,生物質,或者木屑,泥炭,50%,油頁巖氣的20%到10%。
電廠的建設合同于2011年1月簽訂。Auvere電廠建設投資總額為6.1億歐元,比計劃預算成本少2800萬歐元。
Auvere發電廠于2015年5月首次連接到電網,此后該工廠共生產了4.3公頃的電力。車站的灰塵過濾器和空氣排放存在問題,因此轉移延遲,通用電氣公司向Eesti Energia罰款。2017年8月,通用電氣奧維爾電廠完成了新的袋式過濾器的安裝,以確保排放正常。
