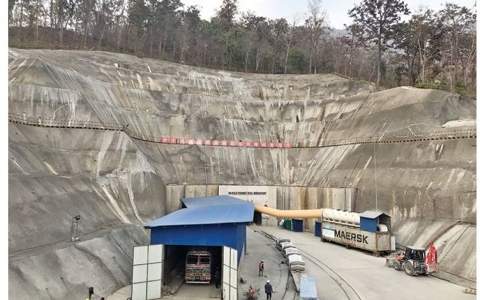

2018年8月26日 - 在過去9個月中,Bheri Babai Diversion Multipurpose Project使用隧道掘進機(TBM)完成挖掘12公里隧道中近60%的隧道。灌溉和水電項目正在使用該機器在該國首次挖掘隧道。
根據項目辦公室的說法,他們完成了7.1公里的隧道,并安全通過了5至6公里范圍內的隧道弱區,這可能擾亂了挖掘工程。
“如同詳細設計所指出的那樣,TBM可以安全地清除危險區域,其余的隧道鉆孔過程預計會順利進行而不會出現重大故障,”Behri Babai前項目負責人Siva Kumar Basnet表示。幾天前轉到能源部水資源和灌溉部,完成了他在項目辦公室的任期。
12公里的隧道是灌溉和水電項目的關鍵組成部分之一,它將用于將水從Bheri河轉移到Babai河,以灌溉農田和發電。
目前,項目辦正忙于完成項目的水電站組件和廠房的詳細設計。一旦項目完成設計,它將啟動全球招標,任命承包商建設水電站。“尚未負責該項目的新項目負責人將能夠提供確切的時間表來招標,”Basnet說。
雖然中國海外工程集團已被任命為該項目灌溉部分的承包商,但將聘請一個單獨的承包商來建設水電部分。
Bheri Babai是一個民族自豪項目,位于尼泊爾西部Surkhet區的Bheri-Ganga市。它將有一個15米高的大壩,從Bheri河到Babai河每秒可以轉移40立方米的水。這些水將用于在Banke和Bardia地區全年灌溉51,000公頃土地。該項目還將產生48兆瓦的電力。
灌溉和水電項目是該國的戰略項目之一,因為它有望通過提高農業產量來緩解中西部地區的糧食危機。
政府已于2012年7月邀請投標建設該項目,但缺乏資源和延遲任命承包商使這項為期四年的項目無法啟動。該項目的建設終于在2015年4月由當時的總理,已故的Sushil Koirala揭幕。
該項目的總成本估計約為160億盧比。預計將向該州提供31億盧比的間接財政捐助,并通過電力銷售直接貢獻21億盧比。
