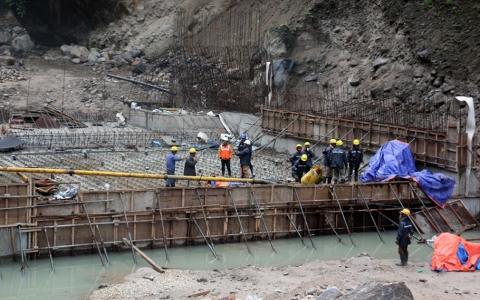

8月27日:由于建筑材料短缺,位于Rasuwa的Rasuwagadhi水電項目的工程量為111MW,可能會受到影響。從Dhunche到Syaphrubesi的道路因洪水和山體滑坡而受損,電廠的供應已被切斷。
由于Trishuli河洪水的嚴重破壞和Khopangbhir的山體滑坡,道路已經關閉了兩個多星期。建筑材料庫存正在迅速耗盡,該項目的工作仍然停止了兩周。項目官員表示,工人的食物庫存也是有限的。
Rasuwagadhi水電有限公司項目負責人Chhabi Gaire表示:“我們正在快速運行建筑材料,工人可能很快就會閑置。”他敦促政府立即修復損壞的道路。
該項目庫存中只有500噸水泥和35,000升柴油。目前有260名中國人和600多名尼泊爾工人受雇。蓋爾說,如果工作停止了幾天,承包商可能會選擇裁員。
Gosaikunda農村市Ghattekhola的洪水一個月前已經損壞了這座橋,但由于有一條通往該項目工地的分支道路,該損壞并未影響到該電廠的供應。但最近由于Trishulikhola洪水和Khopangbhir山體滑坡造成的損失完全阻止了該地區的交通運輸。根據官員的說法,該項目主要依靠通過公路供應的水泥,鋼棒和柴油。
其他兩座水電站--Banjen為42.5兆瓦,Upper Sanjen為14.8兆瓦 - 的工程也在該區建設中。雖然它們尚未受到影響,但如果道路上的損壞未得到修復,它們可能會很快受到影響。Rasuwa Road Division的官員表示,修復這兩項損失可能需要15天時間。
尼泊爾電力局下屬公司開發的項目工程已于2013年啟動,迄今已取得67%的進展。該項目取得了重大里程碑,主隧道取得了突破性進展。到目前為止,地下發電廠的工程中有45%已經完成。
