安哥拉具有很高的太陽能資源潛力,全球年平均水平輻射在1.350至2.070千瓦時/平方米/年之間。太陽能是該國最大,更均勻分布的可再生資源。
利用安哥拉太陽能資源最合適的技術是通過光伏系統生產電力。該技術目前提供最快的安裝時間(不到1年)和最低的維護成本。
電池與光伏系統的使用允許完全取代熱量產生,然而這是一種非常昂貴的解決方案,其應用僅從經濟的角度證明了柴油運輸成本仍然很高的分散式小規模應用。對于其他情況,沒有電池的光伏系統將減少柴油的使用,這代表了對發電機的補充成本有效的解決方案。
東部系統和隔離系統中的大中型項目 - 無電池 - 安哥拉的電力成本低于0.2美元/千瓦時,因此是柴油的經濟替代品。在中部和南部系統中,成本可能低于0.15美元/千瓦時,如果開始項目的報酬與避免柴油的成本相同,則平準化成本降至
不到0.1美元/千瓦時在第3年之后。此外,預計該技術的成本將繼續下降。
根據這些結果,該戰略確定了到2025年安裝100兆瓦太陽能項目的目標。對農村電氣化計劃的分析(在該戰略的第一部分中提出)允許確定整合22兆瓦太陽能光伏項目的潛力。農村電氣化工作:
太陽能村10兆瓦,10兆瓦,用于補充由孤立系統供電的市鎮的柴油發電,以及里沃戈100%太陽能項目的2兆瓦。

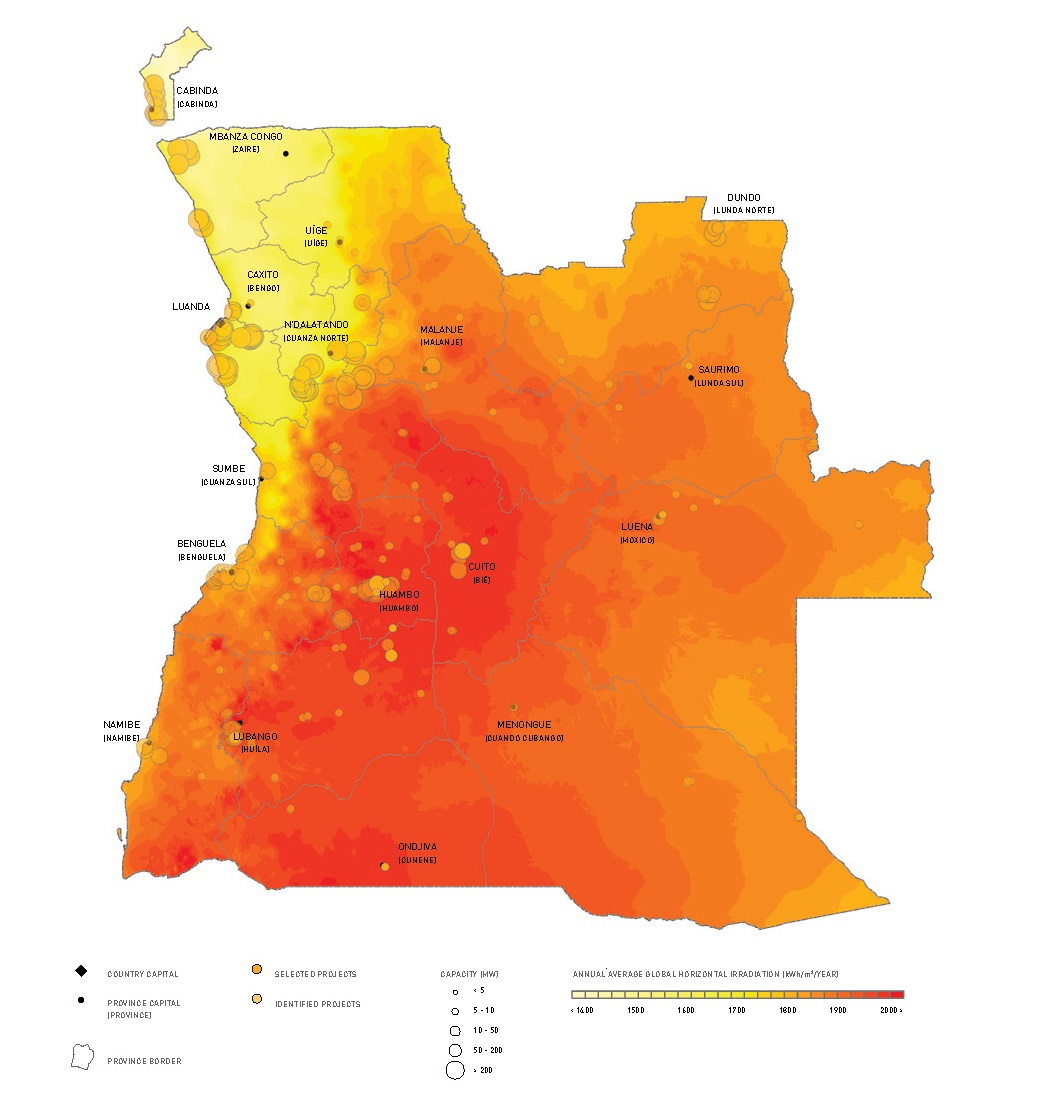

下圖顯示了安哥拉太陽能資源圖集以及確定具有安裝多個太陽能光伏項目GW的巨大潛力的各個地點。它還包括選擇用于安裝連接到主電網的78兆瓦的站點,包括中型和大型項目,這些都是達到既定的100兆瓦目標所必需的。這些地點的選擇是因為它們的能源成本較低,主要位于該國的中部和南部。
選擇達到100兆瓦目標的ATLAS,潛在項目和光伏項目
